この現場の解体工事費用

115万円(税込)

工事概要:木造二階建て住宅/セメント瓦/外部養生足場 175.7㎡/工期 2026年8月31日〜9月12日

ご依頼の背景

今回の現場は、福岡県春日市白水ヶ丘。木造二階建て住宅の解体工事です。屋根はセメント瓦で、2026年8月31日に着工し、9月12日に完工しました。費用は税込115万円です。

外部養生足場で囲ってから解体

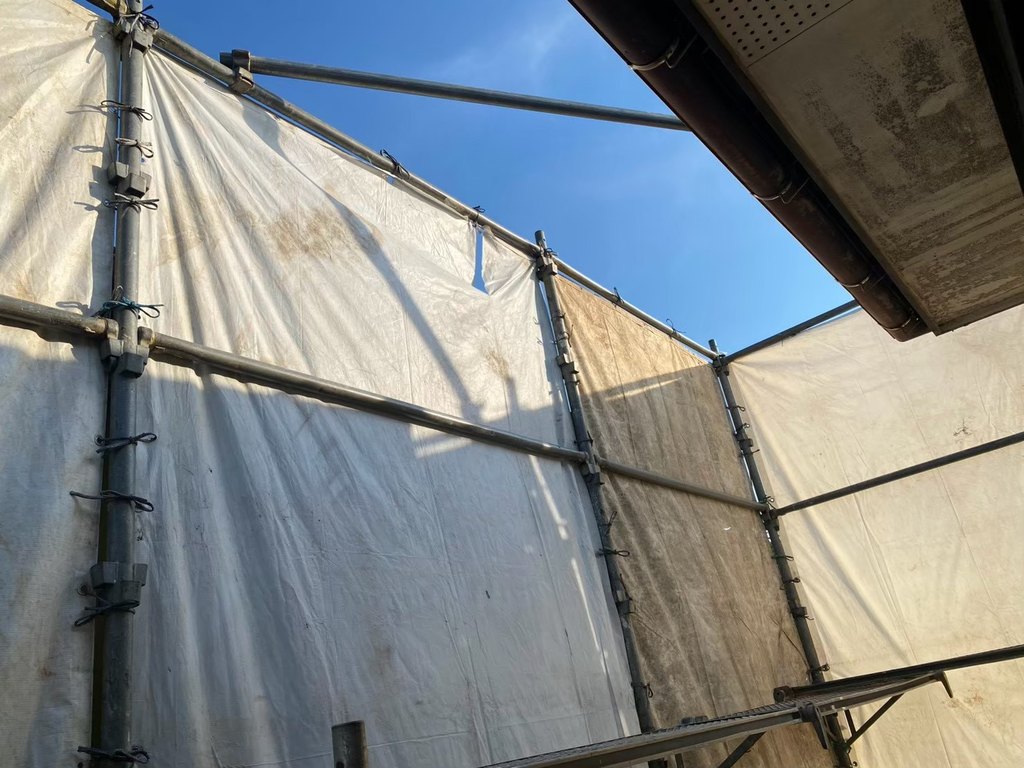

着工の翌日、建物のまわりに外部養生足場(175.7㎡)を設置しました。養生足場は、解体中のほこりや破片が周囲へ飛ぶのを防ぐためのものです。住宅地の現場なので、建物本体を壊す前に囲いを済ませています。

素材ごとに外してから重機で解体

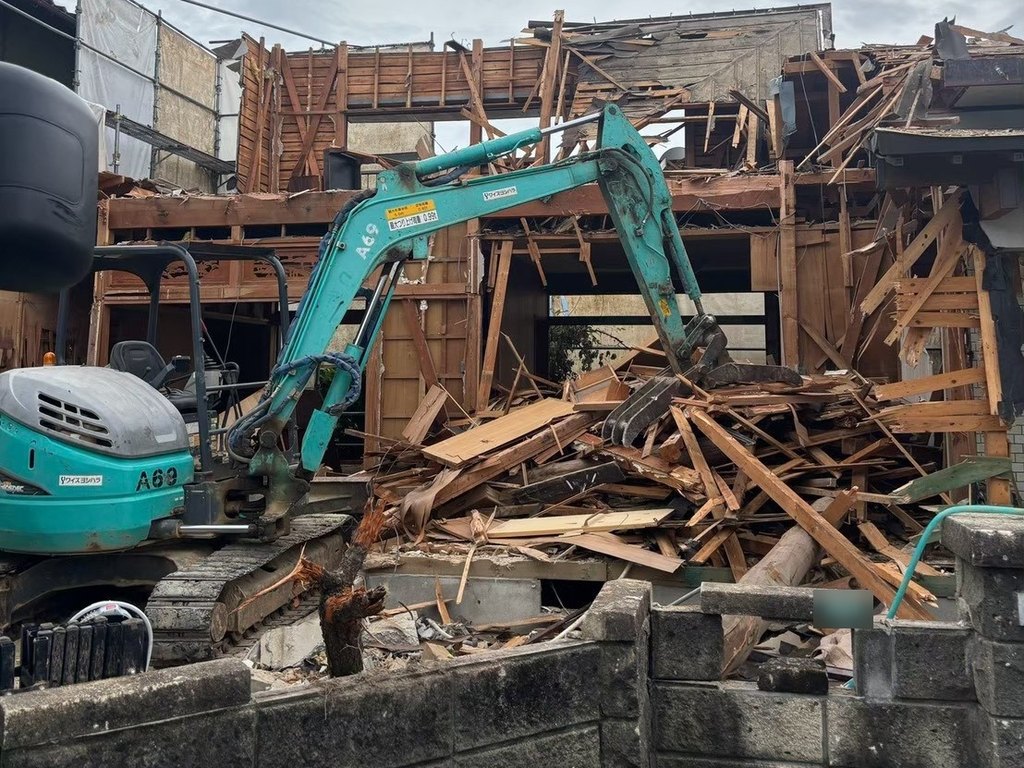

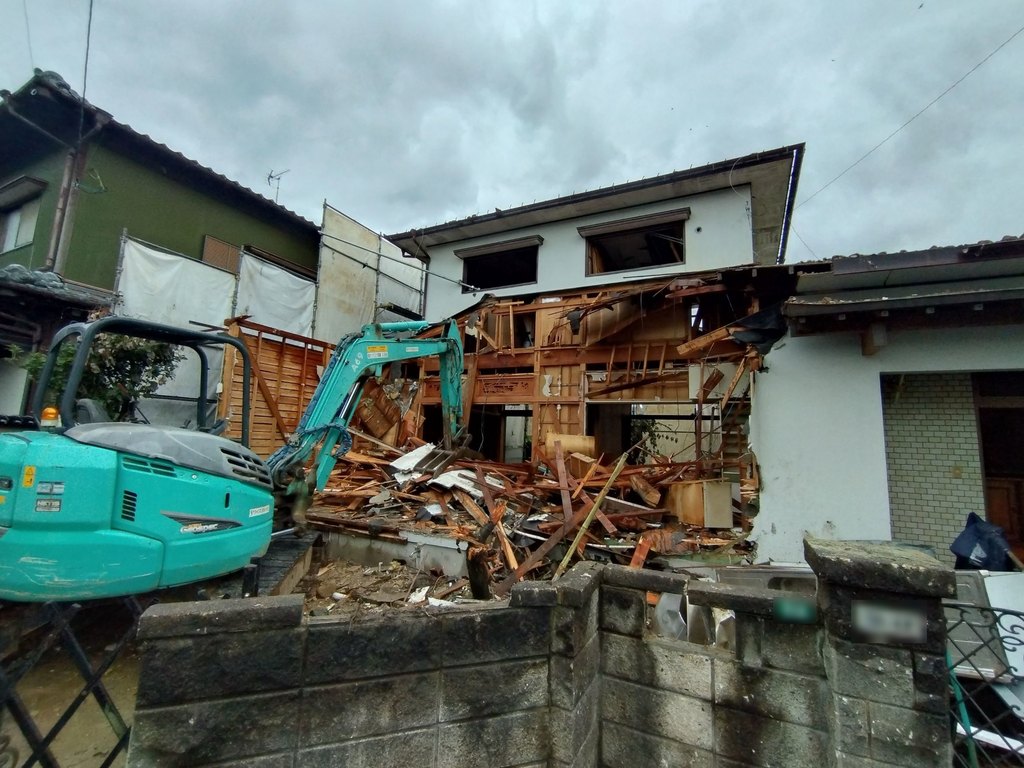

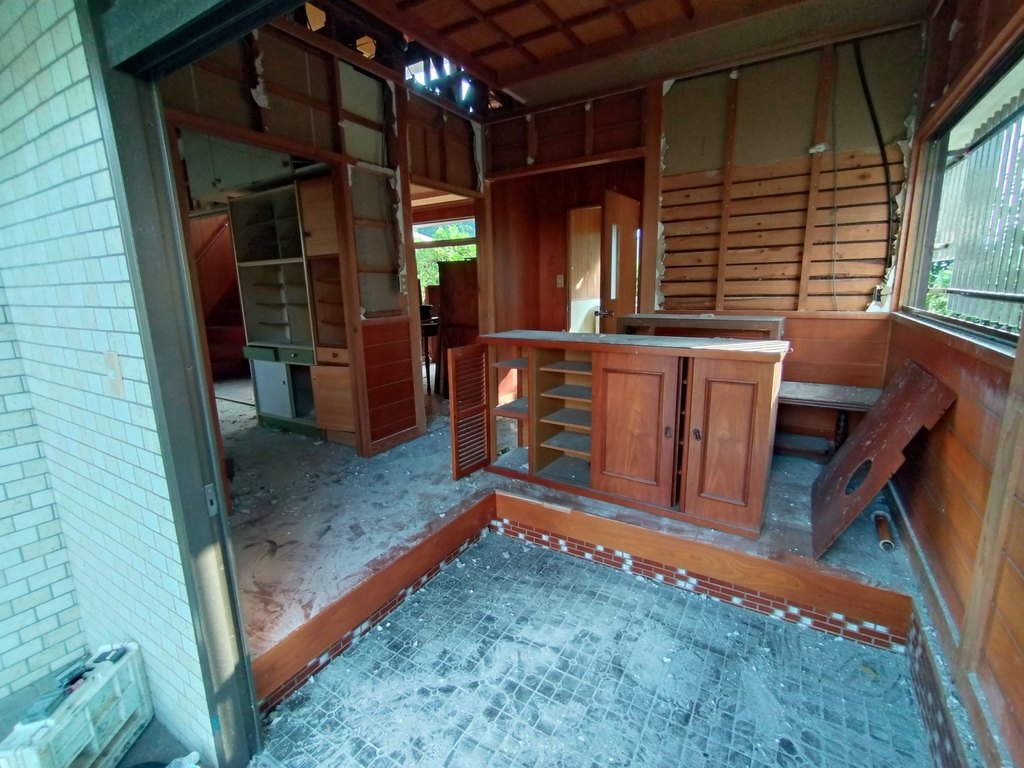

最初に室内のボードと断熱材、窓ガラスを取り外し、続いて屋根のセメント瓦を降ろしました。素材ごとに分けたあとで建物本体を重機で解体し、木材・瓦・コンクリートがらをそれぞれ搬出しています。混ぜずに分けておくことで、処分先ごとに適切に処理できます。

残すもの・撤去するものを現場で確認

  • 敷地の境界プレートはすべて残しました。
  • 裏手のフェンスは隣地との共有部分のため残し、ぐらついていた箇所は結束バンドなどで固定しました。
  • 隣地から越境していた植栽と、ゲートの支柱は撤去しました。
  • 道路側のブロック塀は、撤去する範囲を元請け様に現地で確認していただいてから撤去しました。

仕上げ

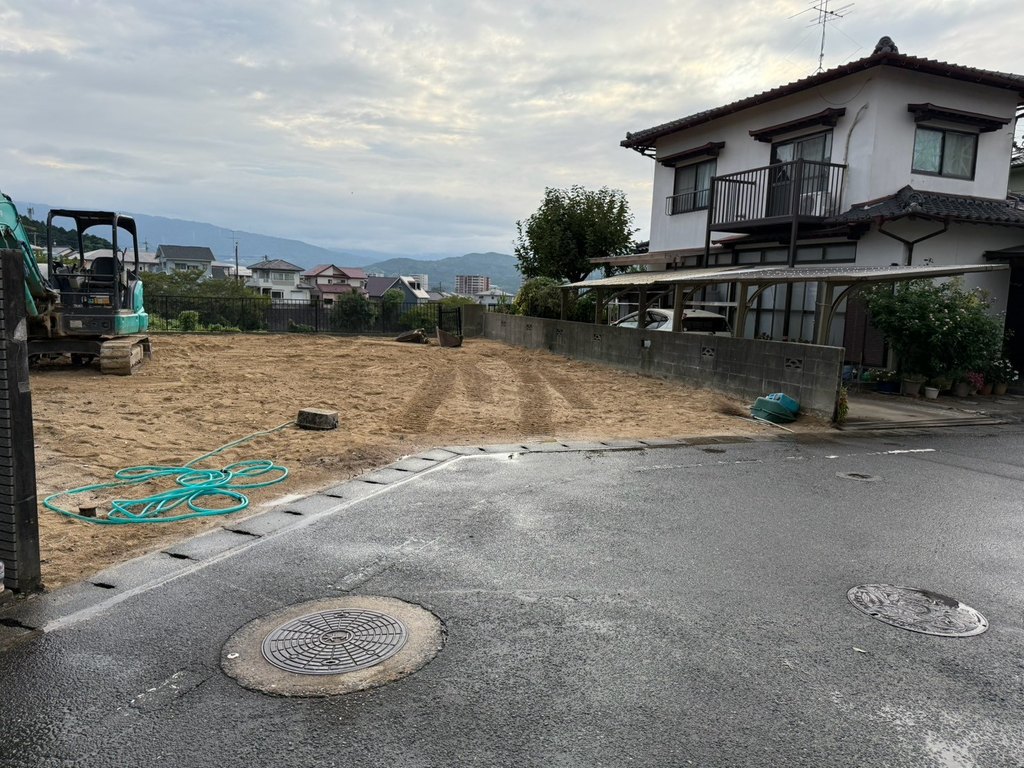

基礎とコンクリートがらを搬出したあと、地面をならして転圧し、表面のごみを拾って更地に仕上げました。最後に重機を搬出して完工です。6枚目の写真が整地後の状態です。

まとめ

今回の工事費用は115万円(税込)でした。木造二階建て住宅の解体に加え、外部養生足場の設置、越境植栽・門柱・道路側ブロック塀の撤去、整地・転圧までを含んだ金額です。着工から約2週間で完工しました。境界プレートや共有フェンスのように残すものは残し、越境した植栽やブロック塀のように撤去が必要なものは、範囲を確認したうえで撤去しています。
